破百!东庄水利枢纽工程大坝浇筑突破百米大关

发布日期:2024-01-12   信息来源:第三分局   作者:彭书园、赵丹阳  字号:[ ]

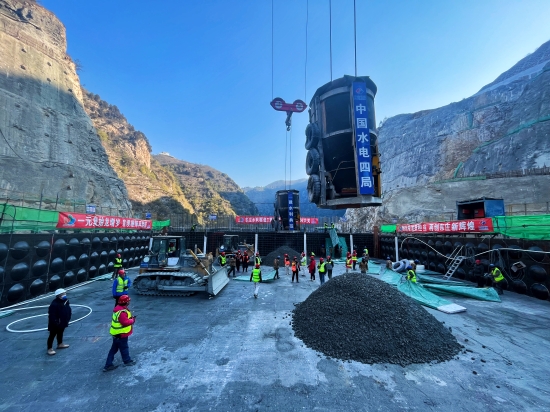

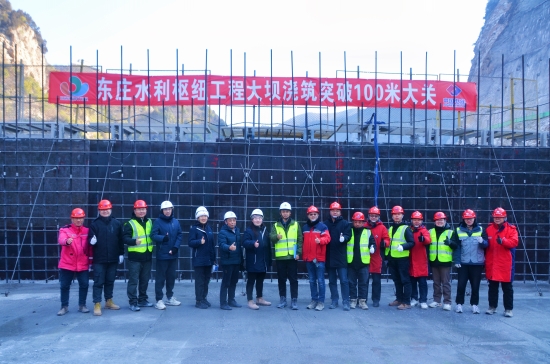

1月11日,随着11号坝段032仓(el.671m-el.674m)开仓浇筑,东庄水利枢纽工程大坝浇筑高度突破100米,实现重大节点目标,标志着工程进入全面攻坚阶段。

陕西东庄水利枢纽工程是国务院确定的172项节水供水重大水利工程之一,是陕西省在建的最大单体水利工程,工程建成后将通过调水调沙、联合调度,提高泾河和渭河下游防洪能力,减少渭河下游和黄河泥沙淤积,改善区域流域生态环境。

工程主要建筑物由混凝土双曲拱坝、泄水消能系统、引水发电系统、供水进水塔等组成。其中混凝土双曲拱坝坝高230米,划分为21个坝段,坝顶最终浇筑至el.804米,预计共需190万方混凝土,总库容32.76亿立方米,水电站装机规模110兆瓦。工程于2018年6月开工建设,于2021年10月21日成功实现截流,正式进入主体工程建设崭新阶段,2023年2月13日大坝首仓混凝土顺利浇筑,全面进入主体混凝土浇筑阶段,计划于2026年12月实现主体工程完工。

自2023年2月13日东庄水利枢纽工程坝体首仓混凝土开盘浇筑以来,东庄施工局始终以专业管理和一流施工为保证,以科学方案和实干作风为支持,扎实开展“建功十四五·奋进新征程”劳动竞赛,咬定目标、坚定信心,在气候极端、雨季干扰、河谷狭窄等复杂的外部环境干扰下,仍精准把握工期节点,合理协调工序衔接,快速高效组织施工,保质保量推进工程进度,浇筑强度屡创新高,最终在保证安全、确保质量的前提下,超额完成了2023年度的浇筑任务,为后续工程更好更快建设奠定了坚实基础。

2024年是东庄水利枢纽工程坝体混凝土浇筑的攻坚之年,东庄施工局将继续严把工程安全、质量关,科学合理配备资源,持续优化施工方案,确保完成年度防洪度汛目标和各项节点目标任务。
